Tiến độ xây dựng dự án Sunshine Bay Retreat Vũng Tàu – Tháng 3/2026

Cập nhật tiến độ thi công xây dựng dự án Sunshine Bay Retreat Vũng Tàu – Tháng 3/2026

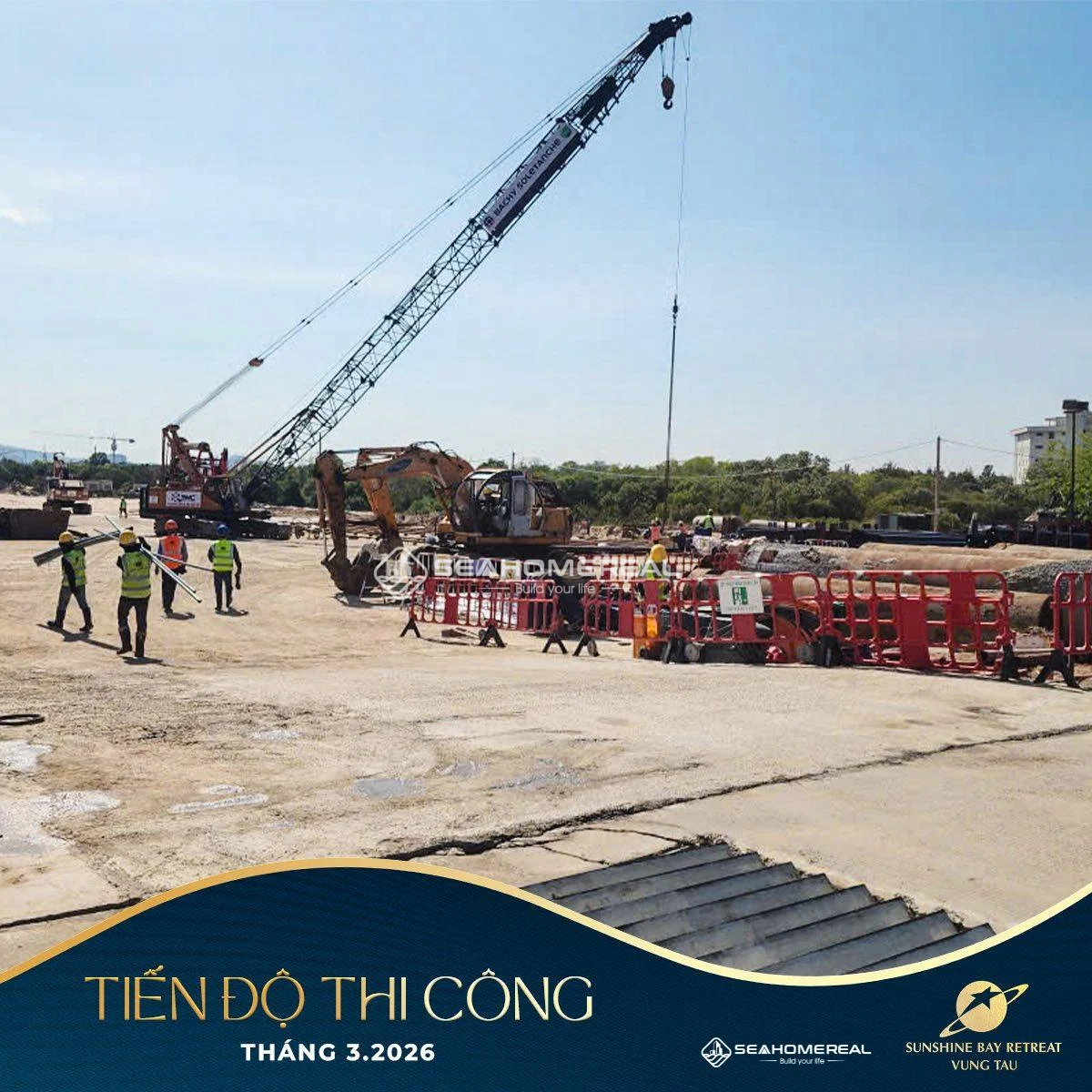

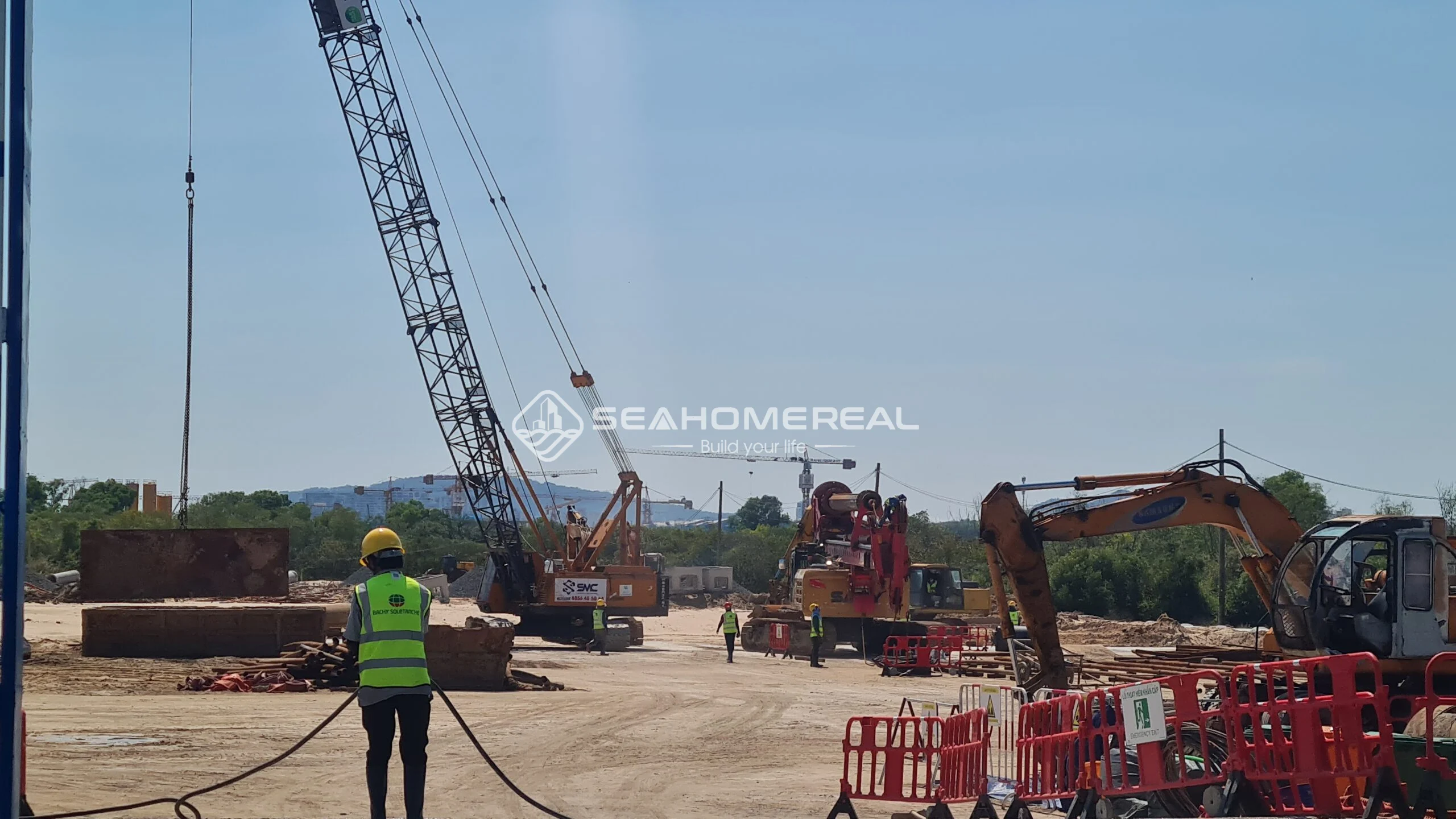

Dự án Sunshine Bay Retreat Vũng Tàu (Khu du lịch Đại Dương) đang bước vào giai đoạn thi công nền móng và hạ tầng kỹ thuật với quy mô triển khai đồng bộ trên toàn khu đất ven biển. Qua hình ảnh thực tế ghi nhận tại công trường, có thể thấy dự án đang được đẩy nhanh tiến độ với mật độ máy móc, nhân công hoạt động liên tục, tập trung vào các hạng mục nền móng và chuẩn bị kết cấu ngầm.

1. Tổng quan hiện trạng công trường

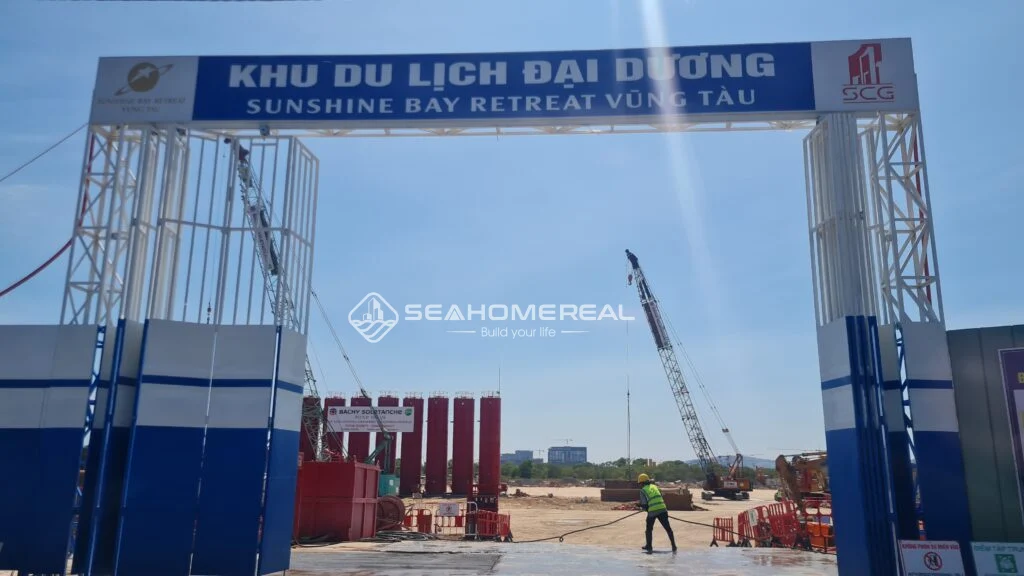

Ngay từ cổng chính dự án, hệ thống bảng hiệu và cổng công trình đã hoàn thiện, thể hiện sự tổ chức bài bản của tổng thầu. Bên trong công trường:

  • Hơn 10 đầu máy cơ giới hạng nặng đang hoạt động gồm: 3 cẩu bánh xích, 4 xe đào, 2 máy khoan cọc nhồi, xe lu và xe vận chuyển vật liệu.
  • Khu vực tập kết vật tư có hàng chục ống thép cỡ lớn (đường kính 1 – 1,2m), phục vụ thi công móng và kết cấu ngầm.
  • Hệ thống rào chắn, phân luồng thi công được bố trí theo từng phân khu rõ ràng.

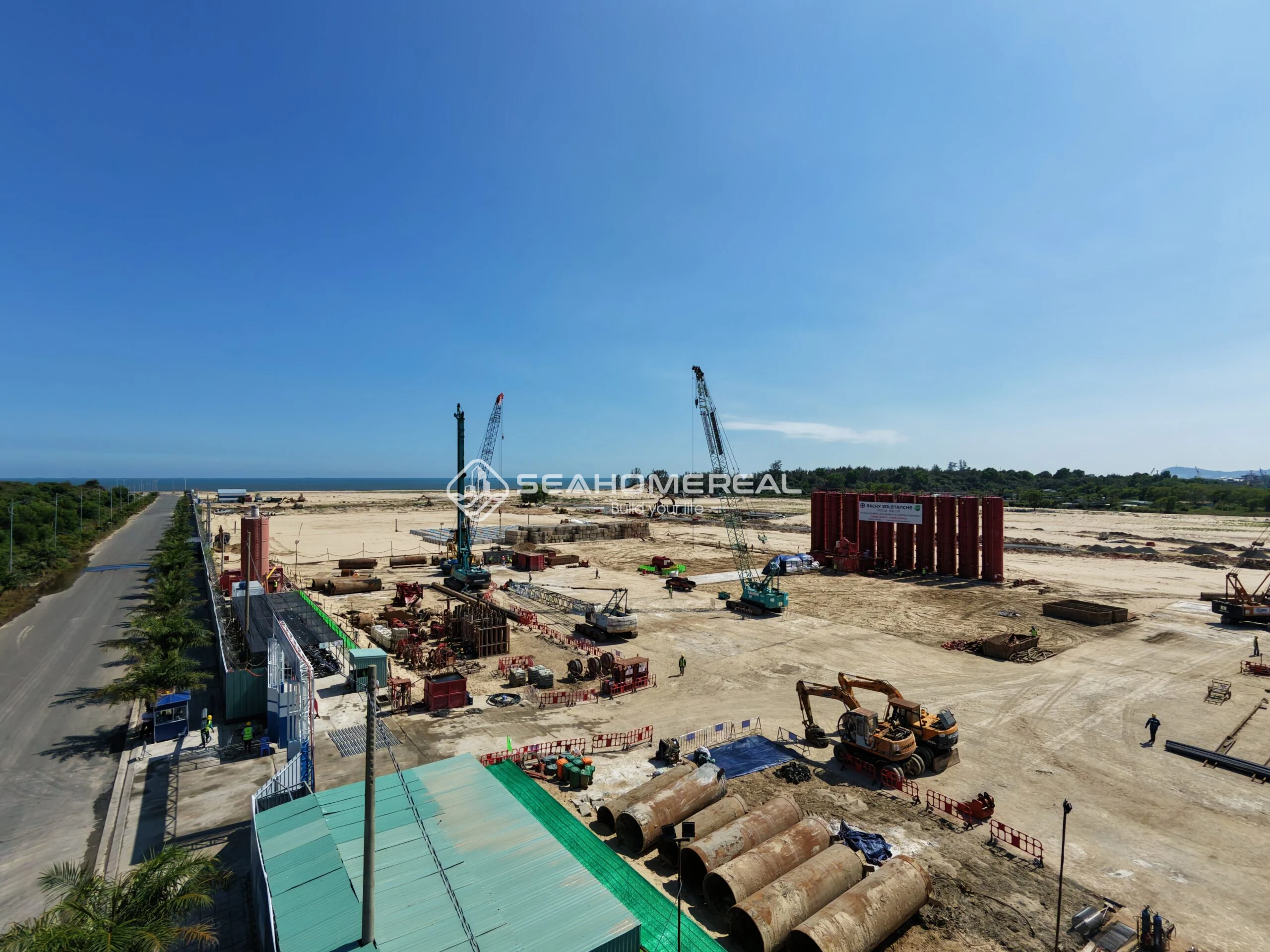

Tổng diện tích mặt bằng đang triển khai ước tính khoảng 20 – 25 ha, trong đó phần lớn đã được san lấp và lu lèn đạt cao độ thiết kế.

2. Tiến độ thi công nền móng và cọc khoan nhồi

Qua quan sát, dự án đang tập trung vào hạng mục thi công móng – bước quan trọng quyết định chất lượng công trình sau này.

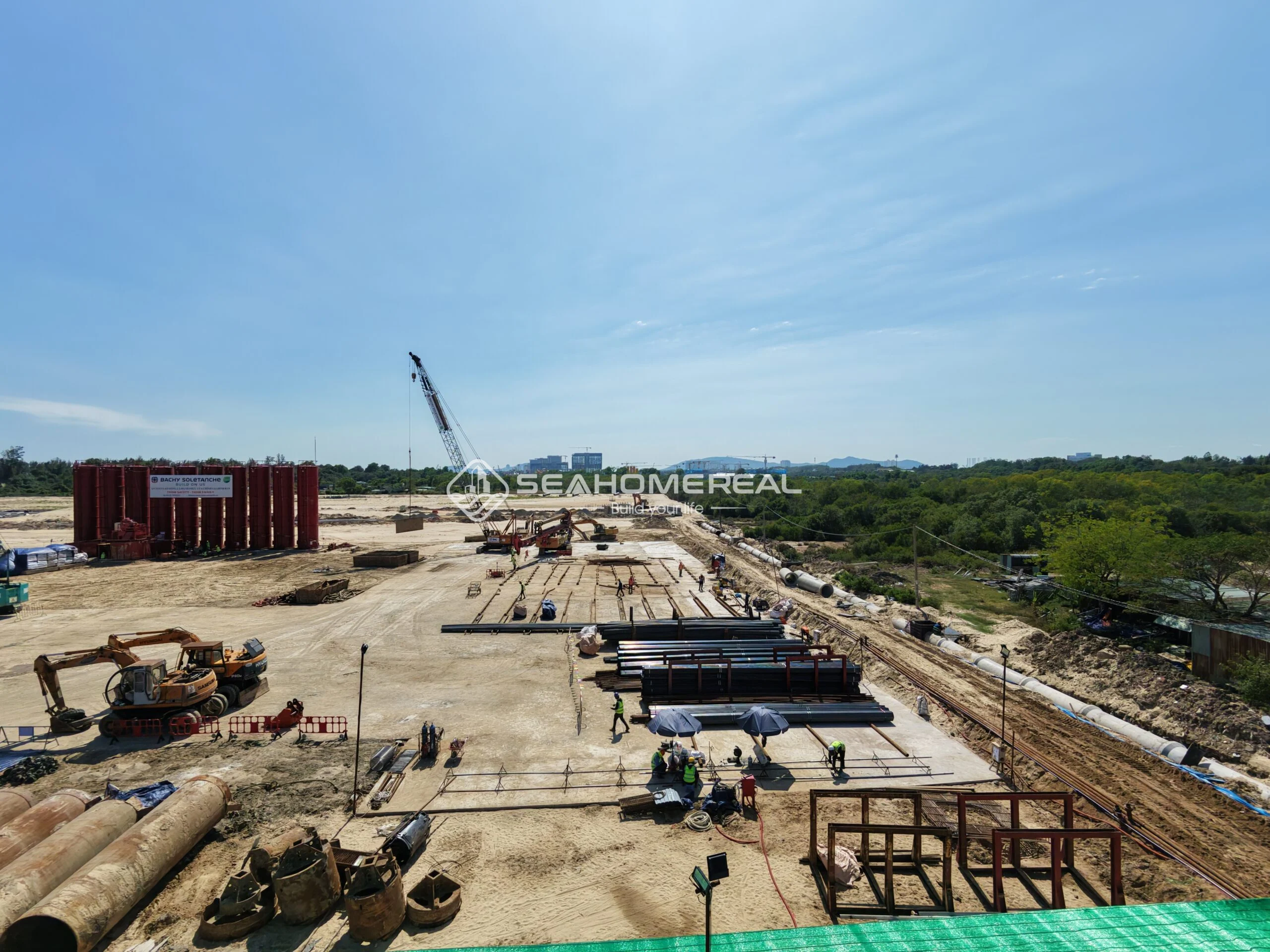

  • Cụm 8 – 10 trạm trộn Bên Tông cao 15 – 20m được lắp đặt tại khu vực trung tâm, phục vụ đảo bê tông và cung cấp cho các hạng mục ngay tại dự án.
  • Ít nhất 2 hệ máy khoan cọc nhồi đang hoạt động song song.
  • Khối lượng cọc khoan nhồi đã thi công ước đạt 30 – 40% tổng số lượng cọc giai đoạn 1.

Đây là dấu hiệu cho thấy dự án đã bước qua giai đoạn chuẩn bị mặt bằng và chính thức đi vào thi công kết cấu chịu lực cho các khối công trình chính.

3. Thi công hạ tầng kỹ thuật nội khu

Song song với thi công móng, hệ thống hạ tầng kỹ thuật cũng được triển khai đồng bộ:

  • Các tuyến ống kỹ thuật ngầm (thoát nước mưa, nước thải, cấp nước) đã được đào rãnh và đặt ống ở nhiều khu vực.
  • Hệ thống đường nội bộ tạm đã được hình thành với chiều dài ước tính hơn 1km, phục vụ vận chuyển vật liệu.
  • Công tác lu lèn nền đường đạt độ chặt theo tiêu chuẩn thi công.

Ngoài ra, khu vực giáp biển đã hoàn thành san nền cơ bản, chuẩn bị cho các hạng mục cảnh quan và tiện ích biển trong giai đoạn tiếp theo.



4. Nhân lực và tổ chức thi công

Tại thời điểm ghi nhận:

  • Trung bình có khoảng 80 – 120 kỹ sư, công nhân làm việc mỗi ngày.
  • Công trường chia thành 3 – 4 mũi thi công độc lập, bao gồm:
    1. Mũi thi công cọc khoan nhồi.
    2. Mũi thi công hạ tầng kỹ thuật.
    3. Mũi san lấp – lu lèn.
    4. Mũi gia công thép và tập kết vật liệu.

Việc tổ chức thi công theo nhiều mũi giúp rút ngắn thời gian hoàn thành phần móng và hạ tầng, đảm bảo tiến độ tổng thể.

default

5. Đánh giá tiến độ tổng thể

Dựa trên hiện trạng thi công, có thể ước tính:

  • Hoàn thành san lấp mặt bằng: 90% khu vực giai đoạn 1.
  • Thi công cọc khoan nhồi: đạt khoảng 30 – 40%.
  • Hạ tầng kỹ thuật ngầm: đạt khoảng 25 – 30%.
  • Chuẩn bị mặt bằng cho khối công trình chính: đang triển khai đồng loạt.

Với tốc độ thi công hiện tại, dự kiến trong 2 – 3 tháng tới, dự án có thể hoàn thành phần lớn hạng mục móng và bắt đầu thi công phần thân các block công trình.

6. Lợi thế vị trí ven biển

Hình ảnh toàn cảnh cho thấy dự án sở hữu quỹ đất ven biển rộng lớn, phía trước là trục đường ven biển đã hoàn thiện hạ tầng, phía sau giáp mảng xanh tự nhiên. Khoảng cách từ công trường ra biển chỉ vài trăm mét, tạo điều kiện thuận lợi để phát triển tổ hợp nghỉ dưỡng cao cấp.

Vị trí này được đánh giá là một trong những lợi thế chiến lược của Sunshine Bay Retreat Vũng Tàu, đặc biệt trong bối cảnh quỹ đất ven biển tại TP. Vũng Tàu ngày càng khan hiếm.

default

7. Nhận định về giai đoạn tiếp theo

Sau khi hoàn thành phần móng và hạ tầng:

  • Dự kiến quý II/2026 sẽ triển khai thi công phần thân các khối công trình.
  • Song song đó sẽ bắt đầu triển khai các hạng mục tiện ích trọng điểm như hồ bơi trung tâm, khu cảnh quan và quảng trường biển.
  • Công tác hoàn thiện pháp lý và nghiệm thu từng hạng mục sẽ được thực hiện song song để đảm bảo tiến độ bàn giao.


Kết luận

Tiến độ thi công Sunshine Bay Retreat Vũng Tàu đang được triển khai đúng kế hoạch, với sự tập trung cao vào nền móng và hạ tầng kỹ thuật – nền tảng quan trọng cho toàn bộ dự án nghỉ dưỡng ven biển quy mô lớn này. Mật độ máy móc, nhân công hoạt động liên tục cho thấy quyết tâm đẩy nhanh tiến độ của chủ đầu tư và tổng thầu.

Với đà thi công hiện tại, dự án được kỳ vọng sẽ sớm bước sang giai đoạn xây dựng phần thân trong thời gian tới, tạo cú hích mạnh mẽ cho thị trường bất động sản nghỉ dưỡng tại khu vực biển Vũng Tàu trong năm 2026.

SeaHome Real là một trong các  đối tác phân phối chính thức của dự án Sunshine Bay Retreat Vung Tau

Quý khách có thể liên hệ Công ty Cổ phần SeaHome Real qua Hotline 0935.937.739;

Trụ sở chính: 375 Thống Nhất mới , phường Tam Thắng, TP HCM .

VP 2:  90 Võ Thị Sáu, phường Vũng Tàu, TPHCM.

5/5 - (1 bình chọn)

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
